Dans le domaine de la gestion de projet, la surveillance et le contrôle efficaces des coûts sont primordiaux. Pour y parvenir, de nombreux outils et techniques sont utilisés, dont le **Coût Budgété du Travail Programmé (BCWS)**. Cet article explore la définition, le calcul et l'importance du BCWS dans le contexte de l'estimation et du contrôle des coûts.
Le BCWS représente le **coût qui est budgété (selon le plan de base) jusqu'à la date actuelle**. Essentiellement, il reflète le coût prévu pour le travail qui aurait dû être terminé à un moment donné. Cette métrique est calculée en fonction du calendrier de base et du budget du projet, et son objectif est de fournir une référence par rapport à laquelle les performances réelles peuvent être mesurées.
La formule de calcul du BCWS est relativement simple :
BCWS = (Date actuelle - Date de début de base) x Coût de base / Durée de base
Cette formule traduit essentiellement la progression planifiée du projet (représentée par le temps écoulé depuis la date de début de base) en un coût correspondant. Par exemple, si un projet est prévu pour durer 100 jours avec un budget total de 10 000 $, et que la date actuelle est le 25e jour du projet, le BCWS serait :
BCWS = (25 - 0) x 10 000 $ / 100 = 2 500 $
Cela signifie qu'en fonction du plan de base, 2 500 $ de travail auraient dû être terminés au 25e jour.
Le BCWS est un élément crucial de l'estimation et du contrôle des coûts pour plusieurs raisons :
Le BCWS est souvent utilisé conjointement avec d'autres indicateurs de coûts, tels que :
Ces indicateurs fournissent ensemble une image complète des performances en matière de coûts du projet. En analysant ces indicateurs, les chefs de projet peuvent suivre, surveiller et contrôler efficacement les coûts tout au long du cycle de vie du projet.
Le BCWS est un outil essentiel pour l'estimation et le contrôle des coûts, permettant aux chefs de projet d'établir une base de référence claire pour les performances en matière de coûts, d'identifier les problèmes potentiels dès le début et de prendre des décisions éclairées tout au long du cycle de vie du projet. En comprenant et en utilisant efficacement le BCWS, les organisations peuvent améliorer leurs pratiques de gestion des coûts et garantir la réussite de la livraison du projet dans les limites du budget.
Instructions: Choose the best answer for each question.
1. What does BCWS represent? a) The actual cost incurred for the work completed. b) The planned cost for the work that should have been completed by a specific date. c) The difference between the planned cost and the actual cost. d) The total budget allocated for the project.
b) The planned cost for the work that should have been completed by a specific date.
2. Which of the following is NOT a factor used in calculating BCWS? a) Current Date b) Baseline Start Date c) Actual Cost of Work Performed (ACWP) d) Baseline Duration
c) Actual Cost of Work Performed (ACWP)
3. A project has a baseline duration of 120 days and a total budget of $24,000. What is the BCWS after 60 days? a) $6,000 b) $12,000 c) $18,000 d) $24,000
b) $12,000
4. What is the primary purpose of BCWS in project management? a) To track the actual cost incurred for the work completed. b) To estimate the final project cost. c) To provide a benchmark for comparing actual performance with the planned budget. d) To calculate the project schedule variance.
c) To provide a benchmark for comparing actual performance with the planned budget.
5. Which of the following statements is TRUE about BCWS? a) BCWS is a static value that remains constant throughout the project. b) BCWS is calculated based on actual performance data. c) BCWS helps in identifying potential cost overruns early on. d) BCWS is not useful for monitoring project progress.
c) BCWS helps in identifying potential cost overruns early on.
Scenario:
A software development project has a baseline duration of 150 days and a total budget of $30,000. The project started on January 1st, and the current date is March 15th.
Task:
Calculate the BCWS for the project as of March 15th.
1. **Calculate the time elapsed since the baseline start date:** March 15th - January 1st = 74 days 2. **Apply the BCWS formula:** BCWS = (Current Date - Baseline Start Date) x Baseline Cost / Baseline Duration BCWS = (74 - 0) x $30,000 / 150 = $14,800 **Therefore, the BCWS for the software development project as of March 15th is $14,800.**
This chapter delves into the practical methods and techniques employed for calculating the Budgeted Cost of Work Scheduled (BCWS). Understanding these techniques is crucial for accurate cost estimation and monitoring.
1.1 Basic Calculation:
As previously mentioned, the fundamental formula for calculating BCWS is:
BCWS = (Current Date - Baseline Start Date) x Baseline Cost / Baseline Duration
This formula provides a straightforward method for determining the planned cost of work scheduled up to a given point in time.
1.2 Activity-Based Calculation:
A more granular approach involves calculating BCWS for individual activities within the project. This requires breaking down the project into smaller, manageable work packages.
Step 1: Define Work Packages: Divide the project into distinct work packages, each with a defined scope, budget, and duration.
Step 2: Schedule Work Packages: Assign a start and finish date to each work package within the project's baseline schedule.
Step 3: Calculate BCWS for Each Work Package: For each work package, apply the basic BCWS formula using the work package's budget and schedule.
Step 4: Aggregate BCWS: Sum up the individual BCWS values for all completed work packages to obtain the project's overall BCWS.
1.3 Software-Assisted Calculation:
Several project management software applications automate the calculation of BCWS. These tools integrate project schedules and budgets, allowing for real-time updates and automated reports.
1.4 Example Calculation:
Consider a project with a total budget of $50,000 and a duration of 100 days. If the current date is day 30, the BCWS can be calculated as:
BCWS = (30 - 0) x $50,000 / 100 = $15,000
This indicates that according to the baseline plan, $15,000 worth of work should have been completed by day 30.
1.5 Conclusion:
By understanding and applying the appropriate techniques for calculating BCWS, project managers can ensure accurate cost estimation and effective tracking of project progress.
This chapter explores various models and frameworks that leverage the BCWS metric for effective cost estimation and control within a project.
2.1 Earned Value Management (EVM):
EVM is a widely recognized and robust framework that utilizes BCWS alongside other cost metrics, namely Budgeted Cost of Work Performed (BCWP) and Actual Cost of Work Performed (ACWP), to provide a comprehensive assessment of project performance.
2.1.1 Key EVM Metrics:

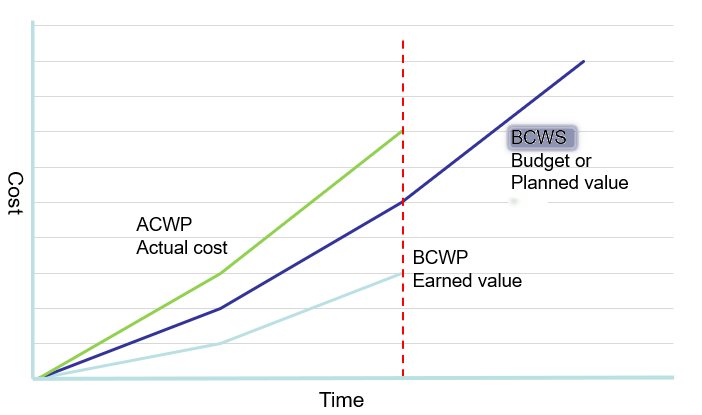

2.2 Cost Control Charts:
These charts visually represent BCWS, ACWP, and BCWP over time, allowing project managers to track cost performance and identify potential deviations from the planned budget.
2.3 Critical Path Analysis (CPA):
CPA identifies the longest path of activities in a project, which determines the project's overall duration. By integrating BCWS with CPA, project managers can prioritize activities with the highest impact on cost performance.
2.4 Monte Carlo Simulation:
This probabilistic modeling technique utilizes BCWS data to estimate potential cost outcomes by simulating different project scenarios. The simulation results can help assess project risk and make informed decisions about cost management strategies.
2.5 Conclusion:
By applying models and frameworks like EVM, cost control charts, CPA, and Monte Carlo Simulation, project managers can effectively utilize BCWS for comprehensive cost estimation and control, enabling informed decision-making and improved project outcomes.
This chapter explores various software applications specifically designed to support BCWS management and enhance project cost control.
3.1 Project Management Software:
Several leading project management software platforms, such as Microsoft Project, Primavera P6, and Jira, offer integrated functionalities for BCWS calculation, tracking, and reporting. These software solutions provide:
3.2 Spreadsheets:
While spreadsheets like Microsoft Excel can be used to manually calculate and track BCWS, their capabilities are limited compared to dedicated project management software.
3.3 Specialized BCWS Software:
Some software providers specialize in developing tools specifically for BCWS management and cost control. These solutions offer advanced features like:
3.4 Cloud-Based Solutions:
Cloud-based project management software offers flexibility, scalability, and remote accessibility for BCWS management.
3.5 Choosing the Right Software:
The best software for BCWS management depends on project size, complexity, and specific requirements. Consider factors like:
3.6 Conclusion:
Leveraging appropriate software solutions for BCWS management streamlines cost control, improves accuracy, and facilitates informed decision-making throughout the project lifecycle.
This chapter presents best practices for successful implementation and utilization of the Budgeted Cost of Work Scheduled (BCWS) metric for effective cost management.
4.1 Establish a Clear Baseline:
A well-defined project baseline is essential for accurate BCWS calculation. This baseline should include:
4.2 Regular Monitoring and Updates:
Regularly update BCWS calculations based on actual project progress and any schedule or budget changes. This ensures accurate cost tracking and timely identification of potential issues.
4.3 Communication and Collaboration:
Communicate BCWS data and cost performance insights to all stakeholders, including team members, project sponsors, and clients. Transparency and collaboration are crucial for effective cost management.
4.4 Proactive Problem Solving:
Utilize BCWS data to identify potential cost issues early on. Proactively address variances and implement corrective actions to mitigate risks and control costs.
4.5 Continuous Improvement:
Regularly evaluate BCWS implementation and refine processes based on lessons learned. Continuous improvement ensures optimal cost management practices over time.
4.6 Integration with Other Metrics:
Combine BCWS with other cost performance metrics, such as BCWP and ACWP, for a comprehensive view of project progress and cost performance.
4.7 Training and Education:
Provide adequate training to project team members on the concepts, calculation, and application of BCWS for effective utilization.
4.8 Conclusion:
Implementing best practices for BCWS management ensures accurate cost estimation, timely issue identification, and effective cost control, contributing to successful project outcomes.
This chapter showcases real-world case studies demonstrating the effective application of BCWS for cost management in various projects.
5.1 Construction Project:
A large-scale construction project utilizing BCWS for cost tracking and monitoring successfully identified a significant cost overrun in the early stages. By analyzing BCWS data, the project manager identified delays in the foundation work and implemented corrective actions, such as additional resources and revised schedules, to mitigate the cost overrun and ensure project completion within budget.
5.2 Software Development Project:
A software development company employed BCWS to track progress and manage costs for a complex software product. The use of BCWS enabled the team to identify potential delays due to unforeseen technical challenges and make adjustments to the development plan, resulting in successful product delivery on time and within budget.
5.3 Marketing Campaign:
A marketing agency used BCWS to monitor the budget and performance of a large-scale marketing campaign. By tracking BCWS and comparing it with actual campaign expenditures, the agency identified a potential cost overrun related to online advertising. They adjusted the campaign strategy by optimizing ad spend and targeting, ensuring cost-effective campaign execution.
5.4 Conclusion:
These case studies illustrate the practical value of BCWS in diverse project settings. By leveraging BCWS for cost estimation, monitoring, and control, organizations can achieve significant cost savings, mitigate risks, and ultimately ensure successful project delivery.
Comments
